企业机房建设怎么做?完整方案(含设备清单)

这是给准备建机房的IT负责人和行政的完整路线图:从选址决策到验收清单,照着走不会漏项。

先说结论

20㎡的企业机房,建设预算大致在 8万~25万 之间,差距取决于:机密等级、设备档次、是否含精密空调和UPS。很多公司机房建设踩坑,不是因为钱花少了,而是规划阶段就没搞清楚需求,装完才发现空调不够、承重不行、线缆走不下。
做了11年机房弱电,我把完整流程拆给你看。

一、机房建设前的5个关键决策

动工之前,先把这5个问题定下来,否则后面全是返工:
决策项 选项 影响
机房等级 A级(主用)/B级(冗余)/C级(基本) 决定空调、UPS、消防的标准
承重 楼板承重≥5kN/㎡(机柜区域) 不达标要加固,加费2-5万
面积 最小15㎡起,建议20-50㎡ 面积决定机柜数量和扩容空间
层高 梁下净高≥2.8米 要留吊顶+静电地板+桥架的空间
位置 避开卫生间下方、外墙、窗边 防漏水、防西晒、防尘


最常见的坑:选了一楼靠窗的位置,结果雨天返潮、夏天西晒空调扛不住。机房要选阴凉、干燥、中间楼层的位置。

二、20㎡机房的标配设备清单

以一个20㎡、放6个机柜的B级机房为例:

1. 装修部分

项目 规格 参考价
防静电地板 陶瓷防静电地板,架空30cm 350-500元/㎡
墙面 彩钢板饰面 200-350元/㎡
吊顶 微孔铝扣板 150-250元/㎡
隔断 玻璃隔断(含门) 800-1500元/㎡
门 钢质防火门 2000-5000元/樘



2. 动力与环境

设备 规格 数量 参考价
UPS电源 10kVA在线式 1台 1.5-3万
蓄电池组 100Ah × 16节 1组 8000-15000
精密空调 5P下送风 1台 3-6万
配电柜 PDU+市电+UPS双路 1台 5000-10000
漏水检测 绳式漏水检测系统 1套 2000-5000



3. 机柜与布线

设备 规格 数量 参考价
服务器机柜 42U,600×1200mm 6个 1500-3500元/个
网络配线架 24口6类 6个 400-800元/个
理线架 1U 6个 100-200元/个
光纤配线架 24芯 2个 300-600元/个
布线(6类网线) 国标305米/箱 4-6箱 450-600元/箱



4. 安防与监控

设备 规格 数量 参考价
门禁 人脸识别+刷卡双认证 1套 3000-5000
监控 200万半球机 4个 300-500元/个
温湿度监控 环境监测主机+探头 1套 3000-8000
烟感/温感 消防联动 2-4个 200-500元/个
气体灭火 七氟丙烷(小型) 1套 2-5万



三、机房建设的施工流程

第1步:现场勘测 → 承重评估、层高测量、位置确认 → 出机房平面布局图
第2步:装修施工(7-15天)→ 地面找平→防静电地板→墙面彩钢板→吊顶→隔断→消防预埋
第3步:电气施工(3-5天)→ 配电柜→UPS→蓄电池组→双路供电调试→负载测试
第4步:空调安装(2-3天)→ 精密空调就位→铜管连接→充氟→下送风调试
第5步:机柜与布线(3-5天)→ 机柜就位→桥架→网线/光纤铺设→打线→测试→理线标签
第6步:安防与监控(2-3天)→ 门禁→监控→环境监测→消防联动
第7步:验收(1天)→ 电气安全/温湿度/布线连通性/UPS断电切换/消防联动测试
总工期:20-30天(含养护期)

四、最容易踩的4个坑

坑1:空调用普通壁挂式代替精密空调
普通空调不能7×24连续运行,温湿度波动大,服务器寿命缩短30%。
坑2:UPS容量按当前设备算
UPS至少按当前负载的1.5倍配。现在6个机柜用了3个,明年加到5个UPS就扛不住了。扩容UPS比新买贵。
坑3:防静电地板高度不够
架空高度至少30cm,低于20cm的桥架走不下、风管送不了风、后期加线开不了板。
坑4:不做漏水检测
精密空调漏水、消防管道渗水是机房最常见的故障。一套漏水检测绳2000块,不装的话一次漏水可能毁掉几十万的设备。

五、预算参考

档次 配置说明 面积 预算
基础型 无精密空调、无气体灭火、普通UPS 15-20㎡ 5-10万
标准型 精密空调+UPS+门禁监控+防静电地板 20-30㎡ 12-25万
高配型 双UPS+双空调+气体灭火+动环监控 30-50㎡ 25-50万

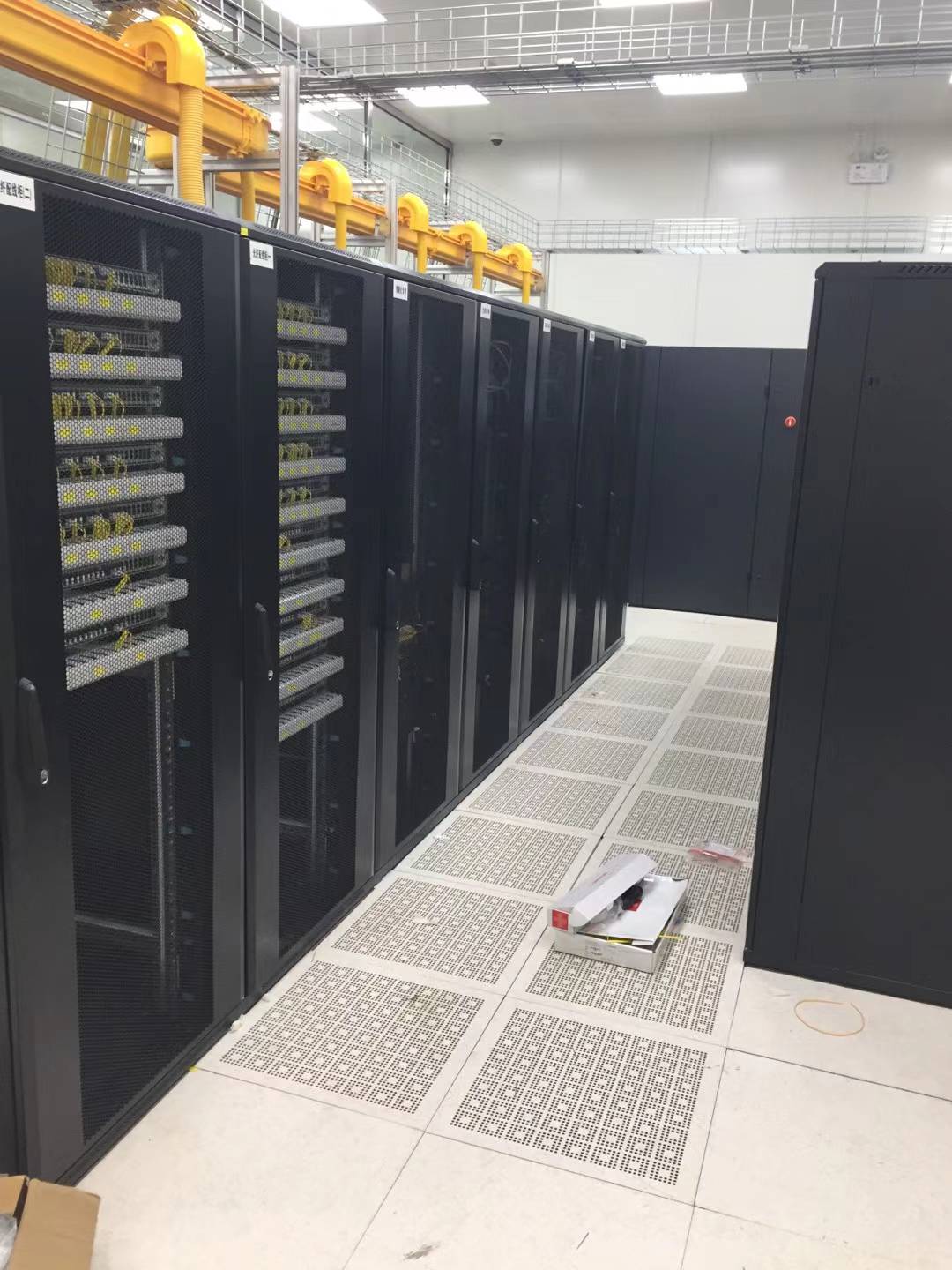

深圳本地案例:南山一家做医疗软件的公司,22㎡机房标准型建设:6机柜+精密空调+10kVA UPS+气体灭火+动环接手机,总包16.8万,23天交付,验收含UPS断电切换和消防联动实测。

[深圳南山企业机房建设案例-晨晖诚科技]
机房建设是"一次性投入,用十年"的工程,前期规划省了5万,后期改造花15万都打不住。
常见问题
问:20㎡企业机房建设预算多少?
答:基础型5-10万,标准型(精密空调+UPS+门禁监控)12-25万,高配型25-50万。
问:机房UPS容量怎么配?
答:至少按当前负载的1.5倍配置,预留扩容;扩容UPS比新买贵。
问:机房建设工期多久?
答:20㎡标准机房约20-30天(含养护期),装修7-15天、电气3-5天、空调2-3天、机柜布线3-5天、安防2-3天、验收1天。
【相关阅读】
· 深圳机房建设公司推荐,企业机房搭建要注意什么? →企业机房建设怎么做?完整方案(含设备清单)_深圳监控安装|深圳门禁安装|深圳网络布线-晨晖诚科技
· 深圳弱电工程验收标准,安防监控项目怎么验收? →企业机房建设怎么做?完整方案(含设备清单)_深圳监控安装|深圳门禁安装|深圳网络布线-晨晖诚科技
深圳市晨晖诚科技有限公司|2015年成立,11年深圳弱电安防施工经验,累计600+企业案例。授权一线品牌二级经销商,监控安装、门禁考勤、综合布线、机房建设、弱电维保一站式服务。
地址:深圳市宝安区宝安大道4001号|电话:13723760710(刘工)/ 0755-23710285

新闻资讯

联系我们

QQ:870780404

手机:13723760710

电话:0755-23710285

邮箱:870780404@qq.com

地址:宝安大道4001号

请联系我们(用手机扫码)关闭
